Quy trình xử lý nước thải công nghiệp chuẩn Bộ TN&MT mới
Ngày đăng: 31/10/2026 04:36 PM
Mục lục

Mỗi nhà máy hiện nay đều đối diện một câu hỏi chung: hệ thống đang chạy còn qua được cửa quan trắc hay không? Cơ quan quản lý môi trường đang siết chặt xả thải, nguồn tiếp nhận được phân vùng rõ hơn, danh mục thông số kiểm soát dài hơn. Bước ngoặt là QCVN 40:2025/BTNMT, do Bộ Tài nguyên và Môi trường (nay là Bộ Nông nghiệp và Môi trường) ban hành kèm Thông tư 06/2025/TT-BTNMT, có hiệu lực từ ngày 01/9/2025.

Quy chuẩn hợp nhất và thay thế QCVN 40:2011 cùng 10 quy chuẩn ngành cũ, buộc mọi quy trình xử lý nước thải công nghiệp phải được nhìn lại từ thiết kế đến vận hành. Bài viết giải mã điểm mới của quy chuẩn, thuyết minh 4 giai đoạn kỹ thuật cốt lõi và giới thiệu cách AOmax Việt Nam, đơn vị thiết kế, sản xuất bồn bể, thiết bị tại xưởng và thi công trọn gói hệ thống xử lý nước thải đạt chuẩn trên toàn quốc, giúp chủ đầu tư tối ưu chi phí.

Điểm mới của Bộ TN&MT áp dụng vào quy trình xử lý nước thải công nghiệp

Quy chuẩn mới không chỉ siết con số. Nó thay đổi cách doanh nghiệp xác định mình phải đạt mức nào và phải kiểm soát những thông số nào. Nắm chắc ba điểm dưới đây là điều kiện để thiết kế không bị thừa hoặc thiếu công suất.

QCVN 40 trong quy trình xử lý nước thải công nghiệp

Quy chuẩn QCVN 40:2025/BTNMT tác động đến quy trình xử lý nước thải công nghiệp

Một quy chuẩn thay cho 11 văn bản cũ. QCVN 40:2011 cùng các quy chuẩn riêng như QCVN 11-MT (thủy sản), QCVN 12-MT (giấy và bột giấy), QCVN 13-MT (dệt nhuộm), QCVN 01-MT (sơ chế cao su)... đều được thay thế. Thay vì tra theo quy chuẩn ngành, chủ cơ sở tra Phụ lục 2 để biết thông số đặc trưng của 54 loại hình sản xuất, kinh doanh, dịch vụ theo mã ngành kinh tế.

Phân vùng xả thải Cột A, B, C. Cột A áp dụng khi nguồn tiếp nhận có chức năng cấp nước sinh hoạt hoặc mục đích quản lý, cải thiện chất lượng nước ở Mức A theo QCVN 08:2023/BTNMT. Cột B ứng với Mức B, còn Cột C dành cho các trường hợp còn lại. UBND cấp tỉnh có thể quy định riêng, và nếu chưa xác định được phân vùng thì áp dụng Cột B. Đây là nền tảng của tiêu chuẩn xả thải cột A cột B (và C) mà hồ sơ thiết kế nào cũng phải chốt đầu tiên.

Giá trị giới hạn theo lưu lượng. Ba chỉ tiêu BOD5, COD và TSS được chia hai mốc: F ≤ 2.000 m³/ngày và F > 2.000 m³/ngày. Doanh nghiệp được quyền chọn TOC thay cho COD.

Thông số (mg/L)

F ≤ 2.000 m³/ngày (A / B / C)

F > 2.000 m³/ngày (A / B / C)

BOD5

40 / 60 / 80

30 / 50 / 60

COD

65 / 90 / 130

60 / 70 / 90

TOC

35 / 50 / 75

25 / 40 / 50

TSS

40 / 80 / 120

30 / 60 / 80

Ngoài Bảng 1, Bảng 2 của quy chuẩn liệt kê 61 thông số khác, từ pH, tổng Nitơ, amoni, độ màu đến kim loại nặng và các hợp chất hữu cơ đặc thù. Chủ dự án tự xác định thông số áp dụng dựa trên nguyên liệu, hóa chất và công nghệ sản xuất rồi đề xuất trong hồ sơ môi trường.

Rủi ro pháp lý khi không cập nhật quy trình xử lý nước thải công nghiệp

Hồ sơ đánh giá tác động môi trường, giấy phép môi trường hoặc đăng ký môi trường nộp sau 01/9/2025 phải áp dụng QCVN 40:2025/BTNMT. Cơ sở đã được phê duyệt hoặc cấp phép trước đó có lộ trình chuyển tiếp, song vẫn được khuyến khích áp dụng sớm.

Chậm cập nhật tiềm ẩn nhiều hệ lụy: bị xử phạt vi phạm hành chính, buộc khắc phục, thậm chí đình chỉ hoạt động theo quy định, hoặc hồ sơ giấy phép môi trường mới không được chấp thuận vì hệ thống không đáp ứng chuẩn kỹ thuật.

Việc tuân thủ được xác nhận bằng quan trắc mẫu nước thải trước khi xả, do tổ chức đủ điều kiện thực hiện, và trách nhiệm bảo đảm không thông số nào vượt giới hạn thuộc về chủ cơ sở. Rà soát sớm quy trình xử lý nước thải công nghiệp vì thế là lựa chọn chủ động và ít tốn kém hơn so với cải tạo khi đã bị yêu cầu khắc phục.

Thuyết minh 4 giai đoạn chuẩn trong quy trình xử lý nước thải công nghiệp

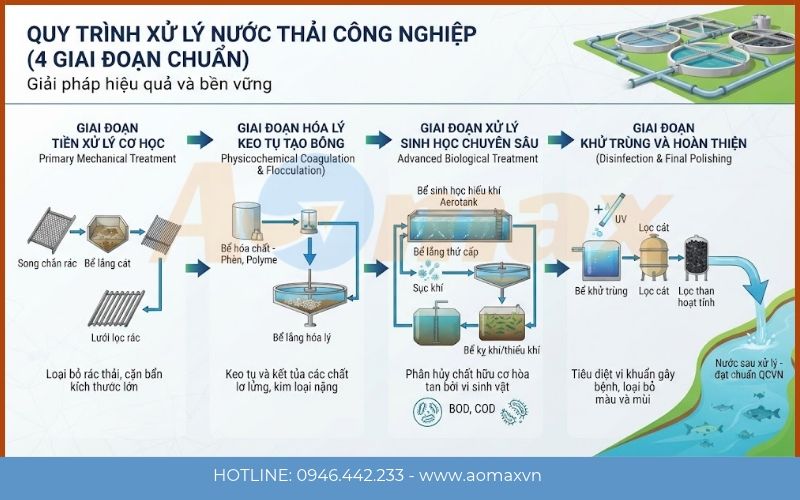

Dù ngành nghề khác nhau, sơ đồ công nghệ xử lý nước thải công nghiệp hiện đại thường xoay quanh bốn giai đoạn nối tiếp. Mỗi giai đoạn gánh một nhóm thông số riêng, nên bỏ sót khâu nào cũng đẩy tải nặng sang khâu sau.

4 giai đoạn chuẩn trong quy trình xử lý nước thải công nghiệp

Giai đoạn tiền xử lý cơ học trong quy trình xử lý nước thải công nghiệp

Đây là lá chắn đầu tiên. Song chắn rác và máy lược rác tinh giữ lại rác, sợi, cặn thô, bảo vệ máy bơm khỏi tắc nghẽn. Với nhà máy thực phẩm hay gia công cơ khí, bể tách dầu mỡ gần như bắt buộc, vì dầu mỡ lọt xuống phía sau sẽ cản trở quá trình sinh học.

Tiếp theo, bể điều hòa cân bằng lưu lượng và nồng độ pH, COD, BOD; hệ thống sục khí giữ cặn không lắng đọng và ngăn điều kiện kỵ khí sinh mùi. Bể điều hòa được tính đúng giúp hệ thống vận hành êm khi nhà máy đổi ca hay đổi mặt hàng.

Giai đoạn hóa lý keo tụ tạo bông trong quy trình xử lý nước thải công nghiệp

Nước sau điều hòa chảy vào bể phản ứng keo tụ, nơi PAC hoặc phèn được châm để trung hòa điện tích của các hạt keo. Bể tạo bông kế tiếp châm polymer anion hoặc cation, gắn những hạt li ti thành bông cặn đủ lớn để tách ra. Bể lắng hóa lý 1 hoặc tuyển nổi DAF sẽ tách phần huyền phù; DAF đặc biệt hiệu quả khi nước thải chứa dầu mỡ và chất rắn nhẹ. Khi pH được điều chỉnh phù hợp, kim loại nặng kết tủa dạng hydroxit và được loại cùng cặn, đồng thời chất hoạt động bề mặt và độ màu cũng giảm một phần đáng kể.

Giai đoạn xử lý sinh học chuyên sâu trong quy trình xử lý nước thải công nghiệp

Đây là nơi quyết định COD, BOD, amoni và tổng Nitơ có xuống đúng mức quy chuẩn hay không. Ở bể hiếu khí (Aerotank hoặc MBBR), vi sinh vật dùng oxy hòa tan để phân hủy chất hữu cơ và oxy hóa amoni thành nitrat. Dòng nước chứa nitrat được tuần hoàn về bể thiếu khí (Anoxic), nơi vi sinh khử nitrat thành khí N₂ thoát ra ngoài, loại bỏ Nitơ khỏi nước thay vì chỉ chuyển dạng.

Bể lắng sinh học 2 tách bùn hoạt tính: một phần tuần hoàn về Anoxic hoặc Aerotank để giữ mật độ vi sinh, phần dư đưa về bể chứa bùn. Khi chọn công nghệ MBR MBBR trong xử lý nước thải, cần nhớ rằng MBBR dùng giá thể để tăng mật độ vi sinh trên cùng thể tích bể, phù hợp nâng cấp hệ thống cũ, còn MBR thay bể lắng bằng màng lọc.

Giai đoạn khử trùng và hoàn thiện trong quy trình xử lý nước thải công nghiệp

Natri hypoclorit (NaOCl), ozone hoặc đèn UV được dùng để đưa Coliform về ngưỡng cho phép: không quá 3.000 MPN hoặc CFU/100 mL ở Cột A, và 5.000 ở Cột B, C. Nếu dùng Clo hoặc hóa chất gốc Clo, quy chuẩn yêu cầu kiểm soát thêm Clo dư và Chloroform, nên liều dùng phải được tính chặt. Bồn lọc cát, than hoạt tính hoặc màng MBR giúp làm trong nước trước khi xả ra sông suối.

Trường hợp đấu nối vào hệ thống thu gom tập trung, nước thải phải đáp ứng yêu cầu của chủ đầu tư hạ tầng khu công nghiệp. Lượng bùn sinh ra được xử lý bằng máy ép bùn khung bản hoặc trục vít do AOmax gia công, lắp ráp trực tiếp, sau đó phân định, phân loại và chuyển giao đúng quy định. Bốn giai đoạn vận hành ổn định chính là cách giữ cho quy trình xử lý nước thải công nghiệp đạt chuẩn lâu dài.

Giải pháp tối ưu chi phí cho quy trình xử lý nước thải công nghiệp tại AOmax Việt Nam

Với chủ đầu tư, tổng mức đầu tư của quy trình xử lý nước thải công nghiệp thường quyết định phương án nào được chọn. Cách AOmax Việt Nam giảm chi phí bắt nguồn từ chính cách tổ chức sản xuất.

Xưởng chế tạo thiết bị cho quy trình xử lý nước thải công nghiệp

Lợi thế trực tiếp sản xuất tại xưởng của quy trình xử lý nước thải công nghiệp

AOmax Việt Nam sở hữu nhà xưởng cơ khí chế tạo chuyên dụng, tự sản xuất bồn composite FRP, bồn inox, module hợp khối, thiết bị gạt bùn và giá thể vi sinh. Chủ đầu tư làm việc trực tiếp với đơn vị chế tạo, không qua khâu trung gian thương mại; theo tính toán của AOmax, điều này giúp tiết kiệm khoảng 15% - 25% tổng mức đầu tư ban đầu, tùy cấu hình dự án.

Đó là lý do hệ thống xử lý nước thải công nghiệp giá tại xưởng có sức cạnh tranh rõ rệt so với cách mua thiết bị rời rồi thuê nhiều đơn vị lắp ghép. Thiết bị hoàn thiện sẵn tại xưởng còn hạn chế gia công ngoài hiện trường, nơi sai sót khó kiểm soát hơn.

Ứng dụng công nghệ MBR hiện đại vào quy trình xử lý nước thải công nghiệp

Với mặt bằng hạn chế hoặc yêu cầu nước đầu ra cao, AOmax cung cấp module màng lọc MBR. Màng thay thế bể lắng sinh học 2 nên toàn hệ thống gọn hơn; theo AOmax, phương án này có thể tiết kiệm đến khoảng 50% diện tích xây dựng so với phương án truyền thống, tùy mặt bằng và công suất. Khâu khử trùng vẫn được thiết kế theo yêu cầu Coliform của từng dự án.

Nước sau xử lý trong và ổn định, có thể tái sử dụng cho các mục đích phù hợp như tưới cây, rửa sàn, góp phần giảm lượng nước cấp. Đổi lại, MBR đòi hỏi vận hành và rửa màng đúng quy trình, nên AOmax luôn tư vấn song song phương án MBR và Aerotank truyền thống để chủ đầu tư cân đối ngân sách với yêu cầu cột xả.

Dịch vụ thiết kế thi công quy trình xử lý nước thải công nghiệp của AOmax Việt Nam

AOmax Việt Nam đảm nhận trọn chuỗi từ khảo sát, lấy mẫu, thiết kế, chế tạo thiết bị đến lắp đặt và bàn giao, để chủ đầu tư chỉ cần làm việc với một đầu mối.

Kỹ sư AOmax thi công lắp đặt quy trình xử lý nước thải công nghiệp

Năng lực thi công lắp đặt quy trình xử lý nước thải công nghiệp trên toàn quốc

Đội ngũ kỹ sư công nghệ môi trường của AOmax triển khai thi công xử lý nước thải công nghiệp trọn gói từ Bắc vào Nam, cho nhà máy dệt nhuộm, cơ khí xi mạ, chế biến thực phẩm, thủy sản và các khu công nghiệp.

Mỗi ngành có đặc tính riêng: dệt nhuộm cần xử lý độ màu, xi mạ cần kiểm soát kim loại nặng theo hóa chất sử dụng, thực phẩm và thủy sản chủ yếu là hữu cơ, dầu mỡ, Nitơ và Photpho. Vì vậy thiết kế luôn bắt đầu từ kết quả phân tích mẫu thực tế chứ không áp công thức chung.

Cam kết nghiệm thu nước đầu ra cho quy trình xử lý nước thải công nghiệp

AOmax cam kết nước đầu ra đạt chuẩn QCVN 40:2025/BTNMT theo hợp đồng, được kiểm chứng bằng kết quả quan trắc của đơn vị đủ điều kiện. Công ty hỗ trợ hồ sơ pháp lý gồm phân tích mẫu nước, nghiệm thu công trình bảo vệ môi trường và xin cấp Giấy phép môi trường. Sau bàn giao, hệ thống được bảo hành tận nơi, bảo trì trọn đời, kèm hỗ trợ nuôi cấy vi sinh để đạt hiệu suất trong thời gian ngắn nhất.

Liên hệ ngay hotline AOmax Việt Nam để nhận hồ sơ thiết kế sơ bộ và báo giá quy trình xử lý nước thải công nghiệp theo giá gốc tại xưởng trong vòng 24 giờ.

THÔNG TIN LIÊN HỆ:

Những câu hỏi thường gặp về quy trình xử lý nước thải công nghiệp (FAQ)

Chi phí đầu tư quy trình xử lý nước thải công nghiệp phụ thuộc vào yếu tố nào?

Chi phí đầu tư quy trình xử lý nước thải công nghiệp phụ thuộc bốn yếu tố chính: lưu lượng xả thải (m³/ngày đêm), nồng độ ô nhiễm đầu vào theo từng ngành sản xuất, cột xả của nguồn tiếp nhận (Cột A hay Cột B theo QCVN 40:2025) và công nghệ áp dụng (Aerotank truyền thống hay hợp khối màng MBR). Gửi kết quả phân tích mẫu để nhận dự toán sát thực tế.

Quy chuẩn mới của Bộ TN&MT quy định gì về quy trình xử lý nước thải công nghiệp?

QCVN 40:2025/BTNMT thay thế 11 quy chuẩn cũ, chia giá trị giới hạn BOD5, COD (hoặc TOC), TSS theo hai mốc lưu lượng 2.000 m³/ngày, đồng thời đưa ra 61 thông số ô nhiễm ở Bảng 2 và thông số đặc trưng cho từng loại hình theo mã ngành kinh tế ở Phụ lục 2.

Thời gian thi công hoàn thiện một quy trình xử lý nước thải công nghiệp là bao lâu?

Một quy trình xử lý nước thải công nghiệp thường mất trung bình từ 30 đến 60 ngày tùy quy mô. Với hệ module hợp khối AOmax Việt Nam gia công sẵn tại xưởng, thời gian lắp đặt tại hiện trường có thể rút còn 15 đến 25 ngày; mốc chính xác được chốt sau khảo sát.

Vì sao nên chọn AOmax Việt Nam thi công quy trình xử lý nước thải công nghiệp?

AOmax thi công quy trình xử lý nước thải công nghiệp với thiết bị trực tiếp gia công tại xưởng nên giá sát gốc, cam kết nước sau xử lý đạt chuẩn QCVN 40:2025/BTNMT theo hợp đồng, được kiểm chứng bởi đơn vị quan trắc đủ điều kiện, và hỗ trợ trọn gói thủ tục Giấy phép môi trường cho chủ đầu tư.
